• 收藏本站
  • 四方电力
新闻中心
  • 技术天地

    高压试验百科风电场交接试验案例看数据

    发布日期:2020-06-27 点击:3382次

    ·            高压试验百科风电场交接试验案例看数据,201712月四方国瑞电力在湖北黄梅新增风电场交接试验案例,黄梅风电场交接试验项目之一,35kV电缆交流耐压试验电气交接试验案例,交接试验标准:GB50150-2016电气设备交接试验规程。
        年底,湖北正逢雨雪天,四方国瑞电力试验第3项目组携带试验设备驱车到达湖北黄梅招云寨38MW风电交接试验项目现场。
        本文高压试验百科风电场交接试验案例看数据,全部采集湖北黄梅招云寨38MW风电交接试验项目,项目建设地点为黄冈市黄梅县。

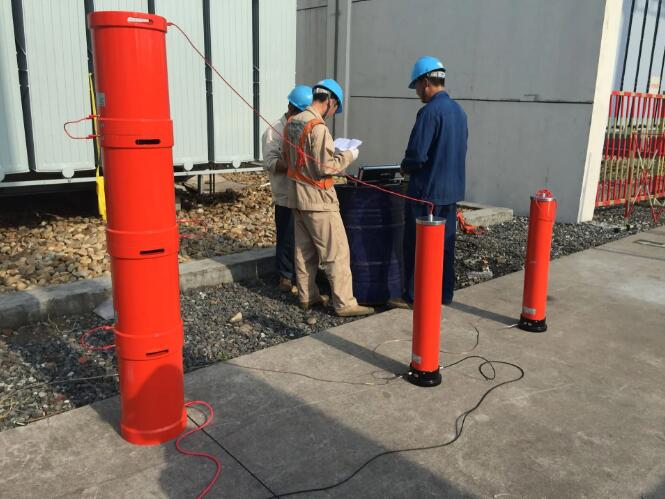

    1、风电场交接试验案例现场
        风电场交接试验案例项目建设规模为3.8万千瓦,安装19台单机容量2000千瓦的风力发电机组,以及相关配套设施,年设计上网电量8008.8万千瓦时。
        本次丰华能源湖北黄梅招云寨38MW风电项目交付性试验-35kV电缆耐压试验,共分二部分:300mm260035kV电缆耐压试验和300mm2350035kV电缆耐压试验。
        风电场交接试验案例是建筑电气工程安装结束后全面检测测试的重工工序,以判定工程是否符合规定要求,是否可以通电投入运行。只有交接试验合格,建筑电气工程才能受电试运行。交接试验的结果,要出具书面试验报告。 中文名
        交接试验指上一道工序做完后进行的中间性试验验收,验收合格后交由下一道工序。
    本次电气交接试验案例,包括的试验项目有:
        a、绝缘电阻试验;
        b、交流耐压试验;
        c、直流耐压试验;
        d、导体直流电阻测量 ;
        e、泄漏电流测量;
        f、绝缘油实验;
        g、检查线路两端相位。



    2、风电场交接试验案例电缆耐压试验中
        1.常规电气交接试验该标准适用于500kV及以下电压等级新安装的、按照国家相关出厂试验标准试验合格的电气设备交接试验。本标准不适用于安装在煤矿井下或其他有爆炸危险场所的电气设备。
        2、继电保护、自动、远动、通信、测量、整流装置以及电气设备的机械部分等的交接试验,应分别按有关标准或规范的规定进行。
        3、该标准的高压试验方法,应按国家现行标准《高电压试验技术 第一部分 一般试验要求》GB/T 169 27.1、《高电压试验技术 第二部分 测量系统》GB/T 16927.2、《现场绝缘试验实施导则》DL/T 474.15及相关设备标准的规定进行。
        4、对电缆的主绝缘做耐压试验或测量绝缘电阻时,应分别在每一相上进行。对一相进行试验或测量时,其他两相导体、金属屏蔽或金属套和铠装一起接地。
        5、、对金属屏蔽或金属套一端接地,另一端装有护层保护器的单芯电缆主绝缘做耐压试验时,必须将护层保护器短接,使这一端的电缆金属屏蔽或金属套临时接地。
    3、风电场交接试验案例顺利完成
        6、对额定电压为0.6/lkV的电缆线路应用2500V绝缘电阻表测量导体对地绝缘电阻代替耐压试验,试验时间lmin
        湖北四方国瑞电力控股有限公司电气试验中心,24年专注电气试验,公司要求通过电气交接试验案例的经验总结与探讨,使四方国瑞电力公司每次的电气交接试验案例成为交接试验百科。关注四方国瑞电力承接电气试验服务,微信公众帐号:四方国瑞电力,获取更多电气试验案例。



    收缩更多
    销售热线:027-61903638 传真:027-61909126 湖北省武汉东湖开发区光谷大道303光谷芯中心 QQ:3173906661

    展开更多


    销售热线:027-61903638 传真:027-61909126 湖北省武汉东湖开发区光谷大道303光谷芯中心403栋 QQ:3173906661
    鄂ICP备15013614号

    试验变压器 | 工频耐压试验仪 | 介质损耗测试仪 | 电容电感测试仪 | 电容分压器高压测量系统 | 变压器直流电阻仪 | 三级承试 | 四级承试| 五级承试
